설비를 들여온 뒤 전원을 넣으려는데 현장 전기와 장비 입력 조건이 맞지 않았던 적이 있다. 본체는 멀쩡했고 시운전 자료도 있었다. 문제는 발주서에 우리 공장 조건을 한 줄도 제대로 넣지 않았다는 데 있었다. 변압기와 부품을 다시 구하는 동안 설치팀은 할 일을 잃었고, 생산 일정만 뒤로 갔다. 처음에는 전압만 맞추면 되는

SHIFT Automation ·3분 읽기
발주 사양에 국내 설치 조건을 반영할 때 확인해야 하는 항목

설비를 들여온 뒤 전원을 넣으려는데 현장 전기와 장비 입력 조건이 맞지 않았던 적이 있다. 본체는 멀쩡했고 시운전 자료도 있었다. 문제는 발주서에 우리 공장 조건을 한 줄도 제대로 넣지 않았다는 데 있었다. 변압기와 부품을 다시 구하는 동안 설치팀은 할 일을 잃었고, 생산 일정만 뒤로 갔다.

처음에는 전압만 맞추면 되는 줄 알았다. 막상 현장에서는 주파수, 접지 방식, 에어 호스 규격, 배기 위치, 문이 열리는 방향까지 줄줄이 걸렸다. 국내에서 사면 설치자가 먼저 물어볼 내용을, 해외 발주에서는 구매하는 쪽이 사양서에 먼저 적어야 했다. 아래 항목은 그 뒤로 발주 확정 전에 실제 도면과 현장을 같이 펴 놓고 보게 된 것들이다.

전원과 제어 조건

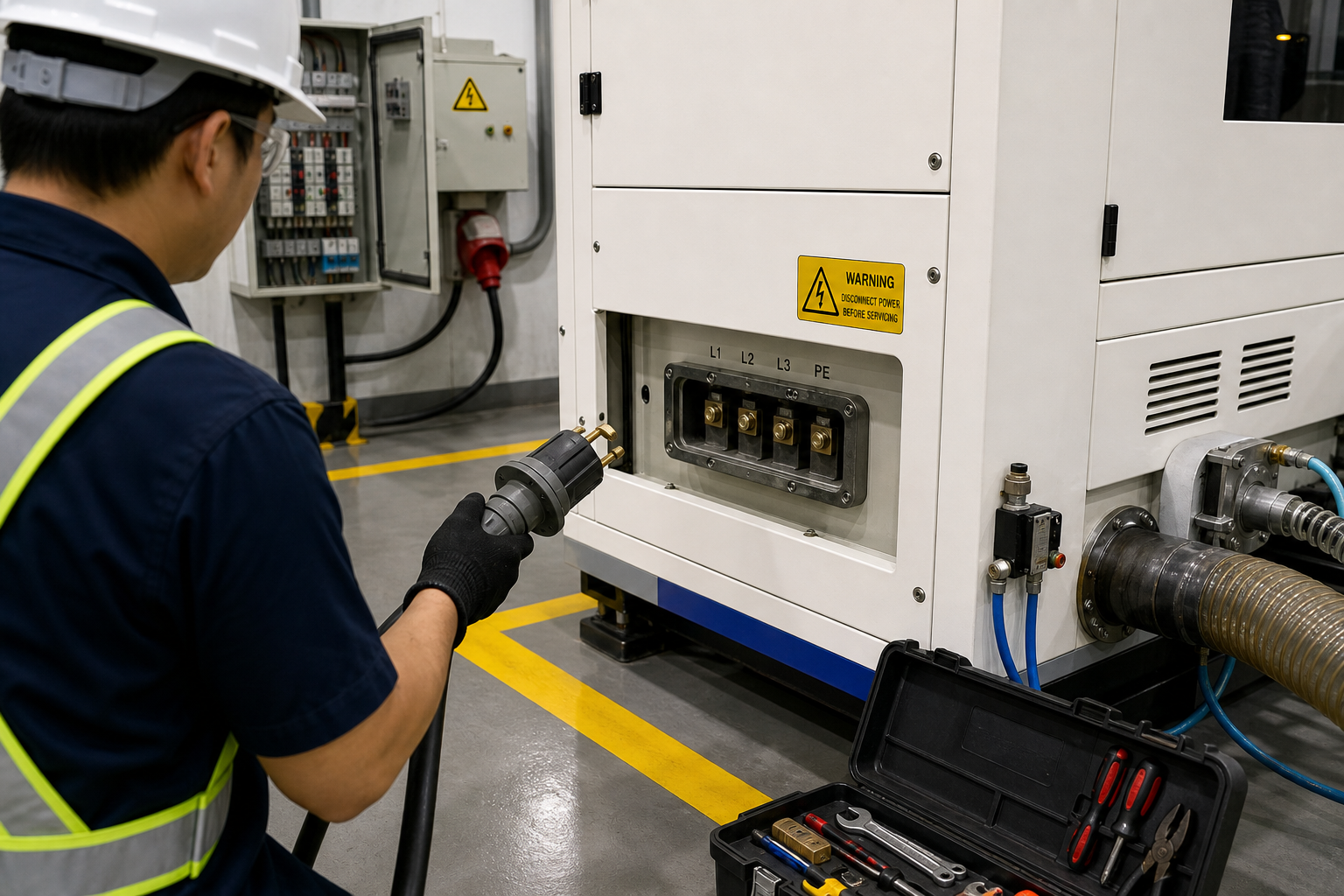

  • 설비의 정격 전압·상수·주파수를 우리 공장 수전 조건과 같은 표기로 대조한다.
  • 제어반, 히터, 모터 등 전원 입력이 나뉘어 있으면 각 입력 조건을 따로 적는다.
  • 플러그·차단기·접지 단자 형식과 현장 케이블 인입 방향을 도면에 표시한다.

전원 조건은 카탈로그 첫 장의 숫자 하나로 끝나지 않았다. 본체는 맞아도 보조 장치가 다른 입력을 쓰는 경우가 있었다. 특히 현장 분전반에서 어디까지 끌어올지 정하지 않으면, 설비가 도착한 날 케이블과 차단기부터 다시 찾게 된다. 그 시간은 생각보다 길었다.

발주 사양에 국내 설치 조건을 반영할 때 확인해야 하는 항목

공압·냉각·배기 연결점

  • 필요 공압의 압력·소비량·공기 품질 조건을 현장 설비 능력과 맞춰 적는다.
  • 에어·냉각수·배기 배관의 접속 규격과 연결 위치를 외형도에서 확인한다.
  • 배수, 응축수, 폐기물 배출이 생기면 배출 방식과 현장 연결 지점을 정한다.

여기서 자주 놓치는 건 배관이 있다는 사실이 아니라 배관이 닿는 위치였다. 장비 뒤쪽 아래에 연결구가 있는데 벽과 너무 붙여 배치하면, 설치 뒤에 장비를 다시 끌어내야 한다. 공압 소비량도 기존 설비가 동시에 돌아가는 시간대에 맞춰 봐야 했다. 단독 시운전 때는 괜찮다가 생산 중 압력이 떨어지는 장면을 봤다.

반입과 설치 공간

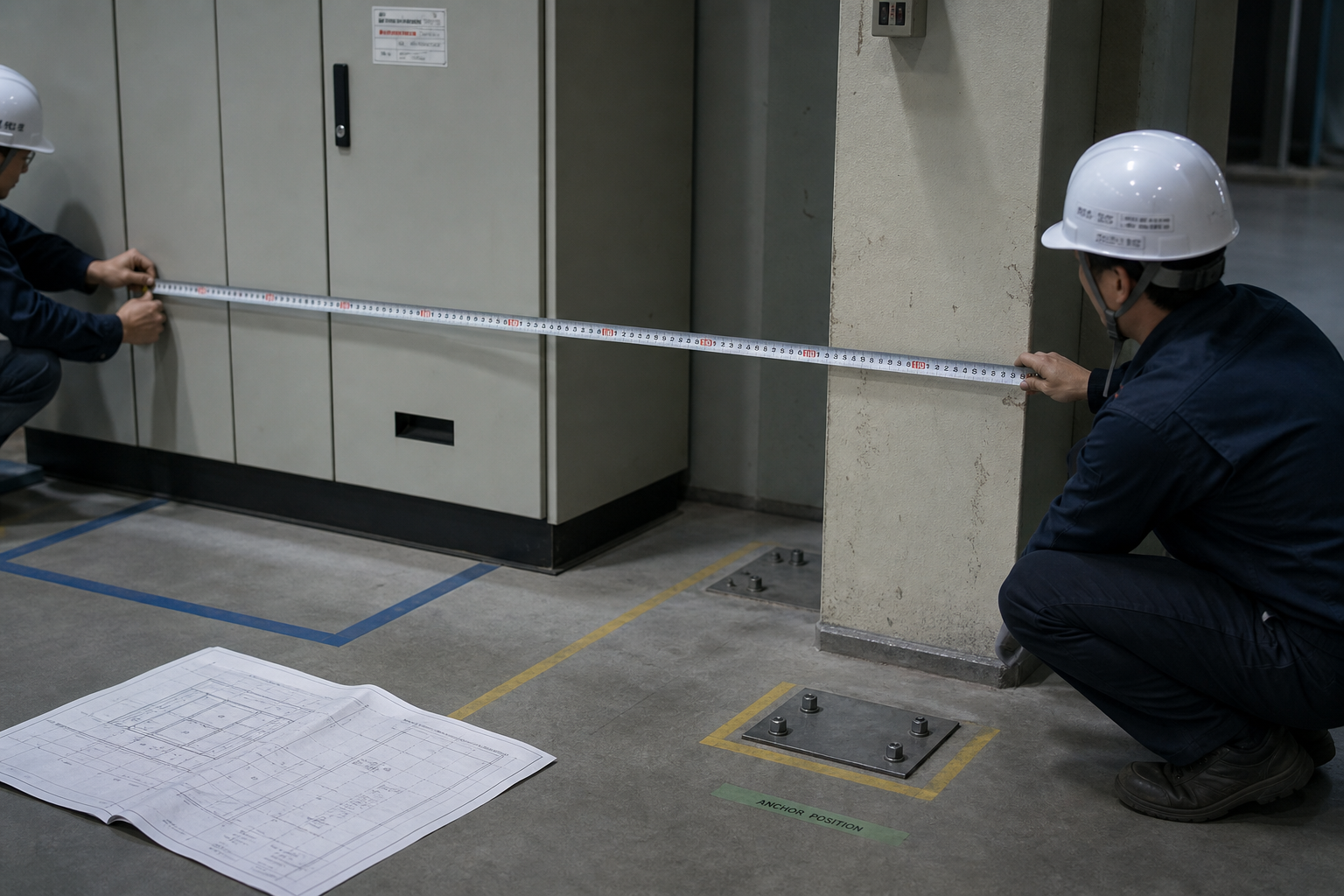

  • 포장 상태의 최대 치수·중량과 반입 동선의 문폭·천장 높이·바닥 하중을 대조한다.
  • 설치 후 점검문, 필터, 전장반을 열 수 있는 작업 공간을 배치도에 남긴다.
  • 앵커 볼트, 바닥 평탄도, 방진 요구사항을 제조 도면과 현장 바닥 조건에 맞춘다.

설비 외형 치수만 보고 자리를 잡으면 포장 목재와 리프팅 공간이 빠진다. 들어오는 길은 통과했는데 설치 위치에서 포장을 못 풀거나, 전장반 문이 기둥에 걸리는 식이었다. 설비를 옮기는 비용보다 한 번 정한 레이아웃을 고치는 비용이 더 아팠다.

안전장치와 인수 기준

  • 비상정지, 도어 인터록, 경광등, 안전커버의 구성과 작동 범위를 발주 사양에 적는다.
  • 국내 현장에서 필요한 안전 표지와 조작부 언어를 어느 범위까지 적용할지 정한다.
  • 설치 완료 뒤 확인할 시운전 항목과 인수 기준을 사양서에 숫자와 상태로 남긴다.

안전장치는 나중에 붙이면 된다고 생각하기 쉽지만, 센서 위치나 도어 구조와 얽히면 간단한 추가 작업이 아니었다. 시운전 기준도 마찬가지다. 무엇이 돌아가면 인수인지, 어떤 상태까지 확인할지 적지 않으면 설치팀이 떠난 뒤 발견한 문제를 두고 서로 다른 말을 하게 된다.

이 단계에서 한번 놓친 조건은 설비가 출하된 뒤에는 선택지가 급격히 줄었다. 현장에서 고칠 수 있는 건 주변 설비와 배관뿐이고, 본체 구조를 바꾸는 일은 시간과 비용이 달랐다. 사양서를 성능표가 아니라 우리 공장에 실제로 꽂히는 연결도처럼 써 두었을 때, 설치 날의 분위기가 가장 달랐다.

☼ KEY INSIGHT 설비를 들여온 뒤 전원을 넣으려는데 현장 전기와 장비 입력 조건이 맞지 ... 눌러서 전체 보기 접기
설비를 들여온 뒤 전원을 넣으려는데 현장 전기와 장비 입력 조건이 맞지 않았던 적이 있다. 본체는 멀쩡했고 시운전 자료도 있었다. 문제는 발주서에 우리 공장 조건을 한 줄도 제대로 넣지 않았다는 데 있었다. 변압기와 부품을 다시 구하는 동안 설치팀은 할 일을 잃었고, 생산 일정만 뒤로 갔다. 처음에는 전압만 맞추면 되는
